Проверяют изделие на прочность при гидроиспытаниях

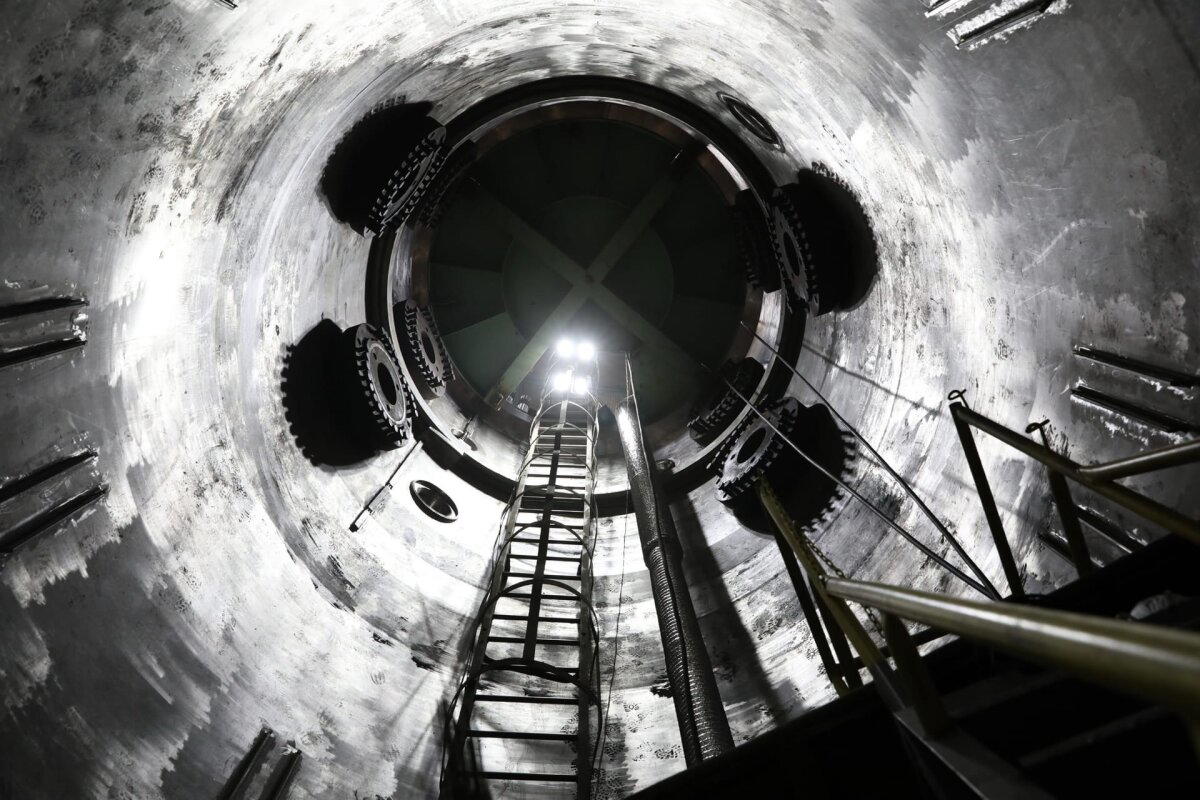

Залог успеха этой ответственной операции — точная установка в подземный стенд-кессон — до десятых долей миллиметра и полная герметизация устройства

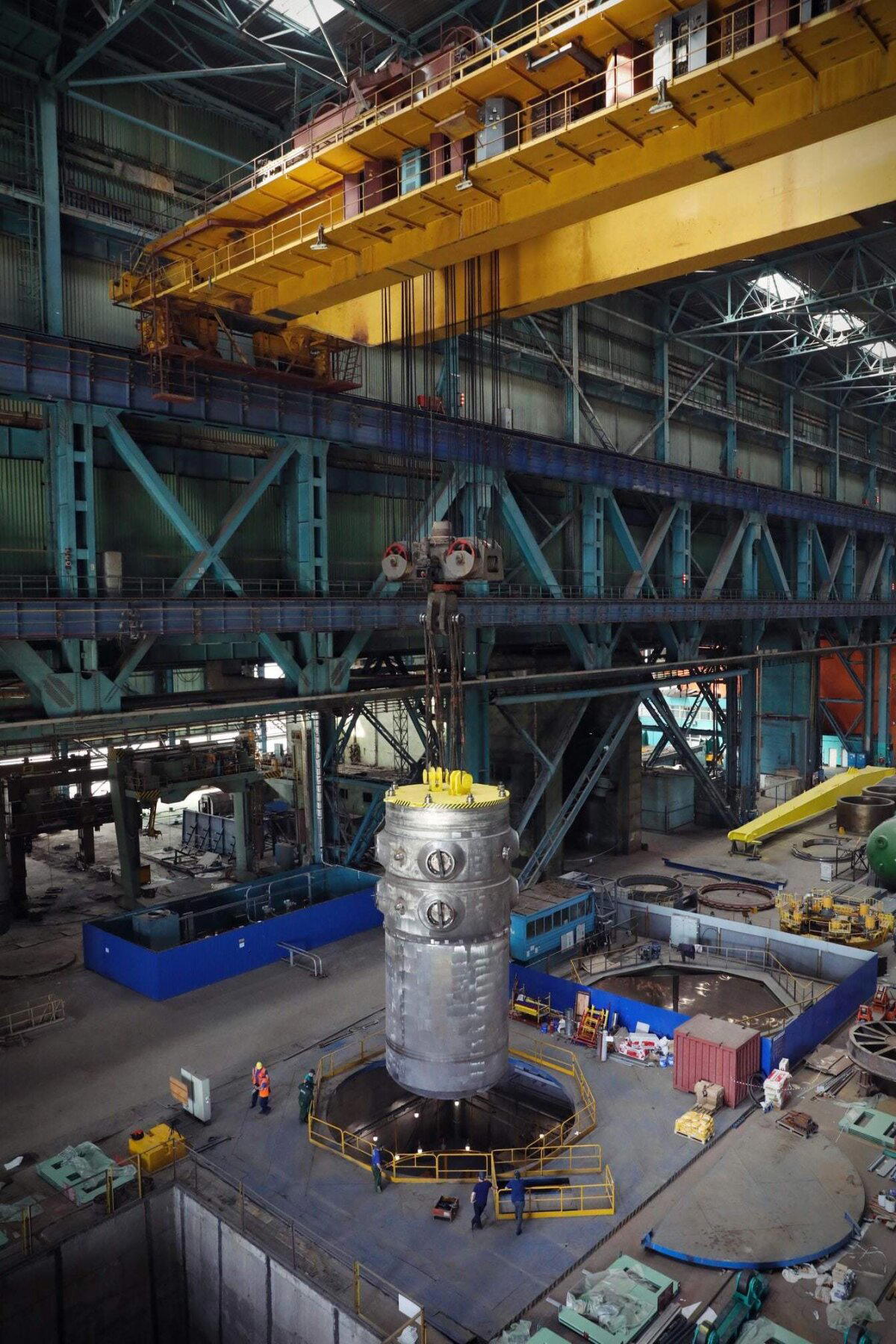

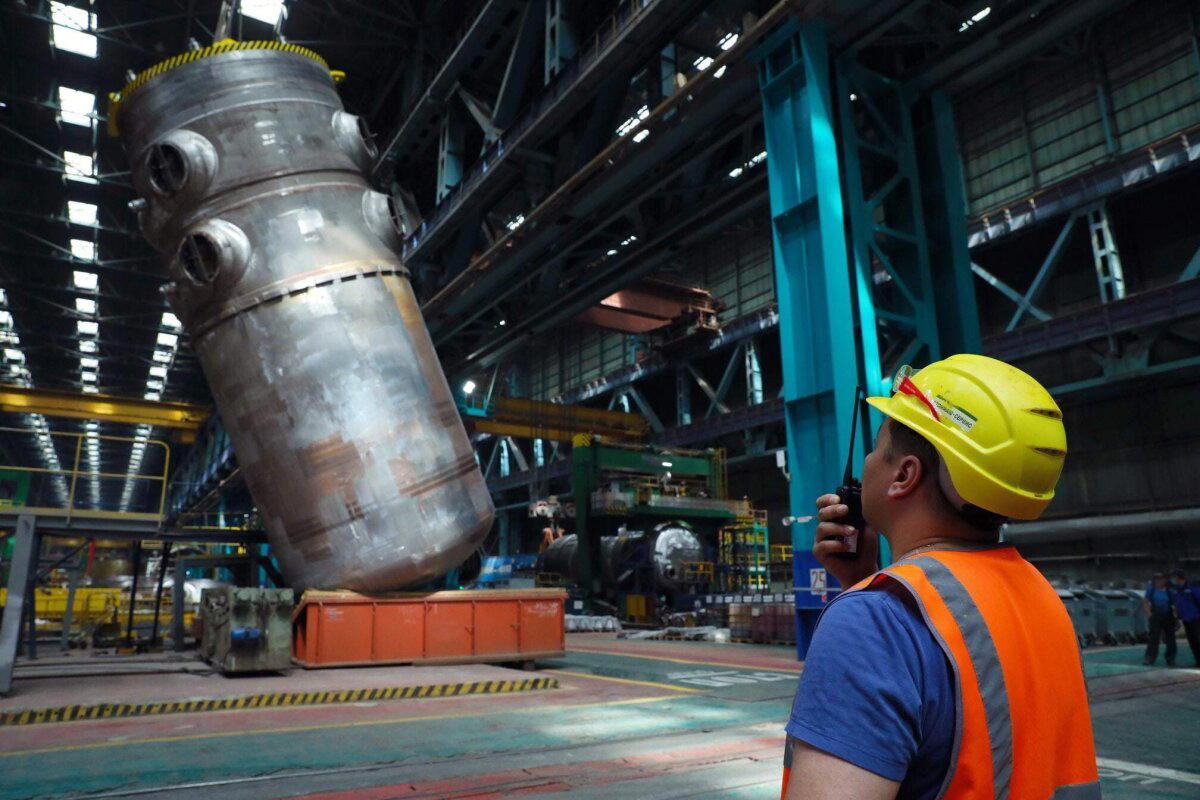

Прежде чем 320-тонный корпус наполнят водой, на 8 главных циркуляционных патрубках ДУ 850 устанавливают заглушки. С помощью мостового крана на глубину 13 метров опускают корпус реактора, устанавливают специальные шпильки в опорное кольцо внутри кессона и фиксируют ими крышку.

В общей сложности подготовка занимает порядка 10 дней.
